Sanierung des Stiegenaufganges

Am 15.Ok­to­ber wur­den die neu­en Stie­gen­ge­län­der mon­tiert und al­le 3 Stie­gen­auf­gän­ge sind wie­der be­geh­bar. Die Deck­en­sa­nie­rung und das Aus­ma­len des Saal Vor­rau­mes wird vor­aus­sicht­lich bis An­fang No­vem­ber dau­ern. Die Pfar­re bit­tet wei­ter um Spen­den - dan­ke!

Zeitplan

Be­ginn: 7. März 2022

Vor­aus­sicht­liche Fer­tig­stell­ung:
Stie­gen­auf­gän­ge und Au­ßen­be­reich bis 15. Ok­to­ber, Saal Vor­raum bis Mit­te De­zem­ber.

Grund für dringende Sanierung

Die Un­ter­schicht der Stie­gen­auf­gän­ge ist lei­der un­dicht und da­her ist Was­ser bereits durch­gesick­ert. Die Be­weh­rung ist stark an­ge­ros­tet und es tritt auch Was­ser in die da­run­ter­lie­gen­den Räu­me des Saal Vor­raum­es ein.

Geplante Arbeiten

Von den Sa­nie­rungs­ar­bei­ten sind al­le drei Stie­gen­auf­gän­ge be­trof­fen:

  • Al­te Be­ton-Stein­plat­ten ent­fer­nen
  • Kom­plet­ter Un­ter­bau und Be­weh­rung er­neu­ern und dicht mach­en
  • Neue Na­tur-Stein­plat­ten ver­le­gen
  • Das Stie­gen­ge­län­der muss we­gen Bau­vor­schrift der Ab­stän­de auch er­neu­ert wer­den

Fortschritt

  • Die Ge­neh­mi­gung des Denk­mal­am­tes dau­er­te 6 Woch­en, be­vor mit den ech­ten Bau­ar­bei­ten be­gon­nen wer­den konn­te.
  • 10.April 2022: Stie­gen auf der Sei­te Jung­schar­heim wer­den ab­ge­tra­gen.
  • 20.April: Die mitt­ler­en Stie­gen zur Gom­perz­gas­se wer­den ab­ge­tra­gen.
  • 10.Mai: Un­ter­grund der Stie­gen­auf­gän­ge zum Jung­schar­heim und Gom­perz­gas­se wer­den er­neu­ert.
  • 16.Mai: Un­ter­grund vor dem Kircheneingang wird er­neu­ert.
  • 20.Mai: Un­ter­grund der Stie­gen­auf­gän­ge zum Jung­schar­heim und Gom­perz­gas­se sind fer­tig.
  • 20.Ju­ni: Un­ter­grund des Stie­gen­auf­gan­ges Sand­lei­ten­gas­se wird ab­ge­tra­gen und er­neu­ert. Zu­gang zur Kir­che ist nur über das Pfarr­haus bzw. die Turm­stie­ge mög­lich.
  • 28.Ju­li: Die neu­en Na­tur­stein Plat­ten wur­den mit 1 Mo­nat Ver­spä­tung ge­lie­fert und es wur­de mit der Ver­le­gung am Stie­gen­auf­gan­g Gom­perz­gas­se be­gon­nen.
  • 12.August: Ver­le­gung der neuen Stufenplatten am Stie­gen­auf­gan­g Gom­perz­gas­se abgeschlossen.
  • 15.Au­gust: Schlos­ser nimmt Na­tur­maße für Stie­gen­ge­län­der Gom­perz­gas­se und be­ginnt mit der An­fer­ti­gung.
  • 7.Sep­tem­ber: Ver­le­gung der neu­en Stu­fen­plat­ten am Stie­gen­auf­gan­g Sand­lei­ten­gas­se und zum Jung­schar­heim ab­ge­schlos­sen.
  • 30.Sep­tem­ber: Räu­mung der Bau­stel­le und Mon­ta­ge des neu­en Stie­gen­ge­län­ders beim Jung­schar­heim. Zu­gang in die Kir­che ist über die­sen Stie­gen­auf­gang zum Start­fest am 2.Ok­to­ber mög­lich.
  • 15.Ok­to­ber: Mon­ta­ge des neu­en Stie­gen­ge­län­ders bei den Stie­gen­auf­gän­gen Gom­perz­gas­se und Sand­lei­ten­gas­se ist ab­ge­schlos­sen. Zu­gang in die Kir­che ist wie­der über al­le drei Stie­gen­auf­gän­ge mög­lich. Der Saal Vor­raum ist für den Floh­markt am 15./16. Ok­to­ber pro­vi­so­risch ver­füg­bar.
  • Ab 17.Ok­to­ber: Fort­set­zung der Ar­bei­ten im Saal Vor­raum nach dem Floh­markt.
  • Bis An­fang/Mit­te No­vem­ber: Fer­tig­stell­ung des Saal Vor­rau­mes (Deck­en­sa­nie­rung und Aus­ma­len).
  • Fer­tig­stell­ung des Saal Vor­rau­mes muss­te noch­mals ver­scho­ben wer­den. Neu­er Ter­min ist Mit­te De­zem­ber.
  • Im Ju­ni 2023 wur­de der Sock­el ent­lang der Stu­fen fer­tig ver­legt. Da­mit ist die Stie­gen­sa­nie­rung ab­ge­schlos­sen!

(Stand 20.Juni 2023)

Zugang zur Kirche während der Bauarbeiten

Bis 20.Ju­ni war der Zu­gang in die Kir­che über die Sand­lei­ten­gas­se noch mög­lich.

Ab 20.Ju­ni wa­ren al­le drei Stie­gen­auf­gän­ge ge­sperrt und der Zu­gang in die Kir­che war für Got­tes­diens­te bis Ende Sep­tem­ber nur über das Pfarr­haus mög­lich. Sonst war der Zu­tritt in die Kir­che wäh­rend der Bau­ar­bei­ten lei­der nicht mög­lich.

Ab 2.Ok­to­ber war der Zu­gang in die Kir­che über den Stie­gen­auf­gang beim Jung­schar­heim mög­lich.

Ab 15.Ok­to­ber war der Zu­gang in die Kir­che wie­der über al­le drei Stie­gen­auf­gänge mög­lich.

Kosten und Finanzierung

Ge­samt­kos­ten:

vor­aus­sicht­lich 360.000 €

Fi­nan­zie­rung:

  • Ein Drit­tel durch Zu­schuss von der Erz­diö­ze­se Wien
  • Ein Drit­tel mit zin­sen­lo­sem Dar­le­hen von der Erz­diö­ze­se Wien
  • Ein Drit­tel durch die Pfar­re

Spendenaktionen

Um den Ei­gen­an­teil von ca. € 240.000 zu fi­nan­zie­ren, brau­chen wir Ih­re Un­ter­stüt­zung!

Steuerliche Absetzbarkeit:

Die Pfar­re hat beim Bun­des­denk­mal­amt ein Spen­den­kon­to er­öff­net, über das Ih­re Spen­de au­to­ma­tisch an das Fi­nanz­amt ge­mel­det und am Jah­res­en­de in Ih­rem Steu­er­aus­gleich be­rück­sich­tigt wird.

Bit­te Über­wei­sung auf fol­gen­des Kon­to

  • Kontoinhaber: Bundesdenkmalamt, 1010 Wien (BDA)
  • IBAN: AT07 0100 0000 0503 1050
  • BIC: BUNDATWW

Beim Ver­wen­dungs­zweck unbedingt fol­gen­de Da­ten an­ge­ben:

  • Ak­ti­ons­code A191 *)
  • Ih­ren Vor- und Nach­na­men, Ge­burts­da­tum und Adres­se (so wie im Mel­de­zet­tel ein­ge­tra­gen!)
Erlagscheine mit dem Vordruck von Aktionscode und Feldern für Geburtsdatum, Name und Adresse liegen in der Kirche auf.
Erlagscheine mit dem Vordruck von Aktionscode und Feldern für Geburtsdatum, Name und Adresse liegen in der Kirche auf.

*) Mit dem Ak­ti­ons­code über­weist das BDA Ihr Geld zu­rück an die Pfar­re und mel­det die Spen­de un­ter Ih­rem Na­men, Ge­burts­da­tum und Adres­se an das Fi­nanz­amt, wo es au­to­ma­tisch als Son­der­aus­ga­be in Ih­rem Steu­er­aus­gleich be­rück­sich­tigt wird. Oh­ne An­ga­be des Ak­ti­ons­cod­es kommt Ih­re Spen­de nicht der Pfar­re Sand­lei­ten zu­gu­te, son­dern wird vom Bun­des­denk­mal­amt für Pro­jek­te der Denk­mal­pfle­ge ver­wen­det!

Bit­te auch um Ihr Ein­ver­ständ­nis zur Wei­ter­ga­be Ih­rer Da­ten an die Pfar­re Sand­lei­ten. Da­zu ein „J“ vor dem X im Adres­sfeld des Zahl­scheins ein­tra­gen, bei e-ban­king im Ver­wen­dungs­zweck "Da­ten an Pfar­re: JA".

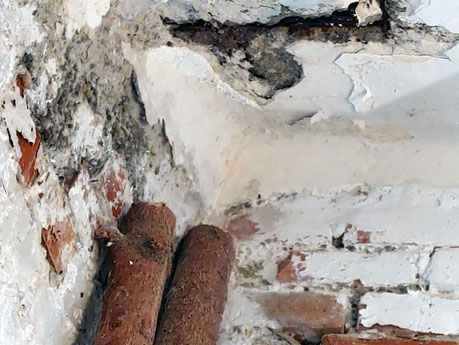

Der Untergrund ist feucht und die Bewehrung der Stiegenaufgänge ist schon stark angerostet. Foto vom Oktober 2021.
Der Untergrund ist feucht und die Bewehrung der Stiegenaufgänge ist schon stark angerostet. Foto vom Oktober 2021.

Interview mit Bauprojekt Leiter

Im Pfarr­blatt 3/2022 er­schien das fol­gen­de In­ter­view mit den ver­ant­wort­lich­en Pro­jekt­lei­tern der Pfar­re, Mich­ael Wie­hart (links) und Hei­mo Kraus (rechts):

Nun liegt Stein auf Stein (PDF)

Bauaufsicht

Die Bau­auf­sicht er­folg­te durch den für un­se­re Pfar­re zu­stän­di­gen Bau­re­fe­ren­ten der Erz­diö­ze­se Wien.

Kontakt

Michael Wiehart (stell­ver­tre­ten­der Vor­sit­zen­der des VVR)

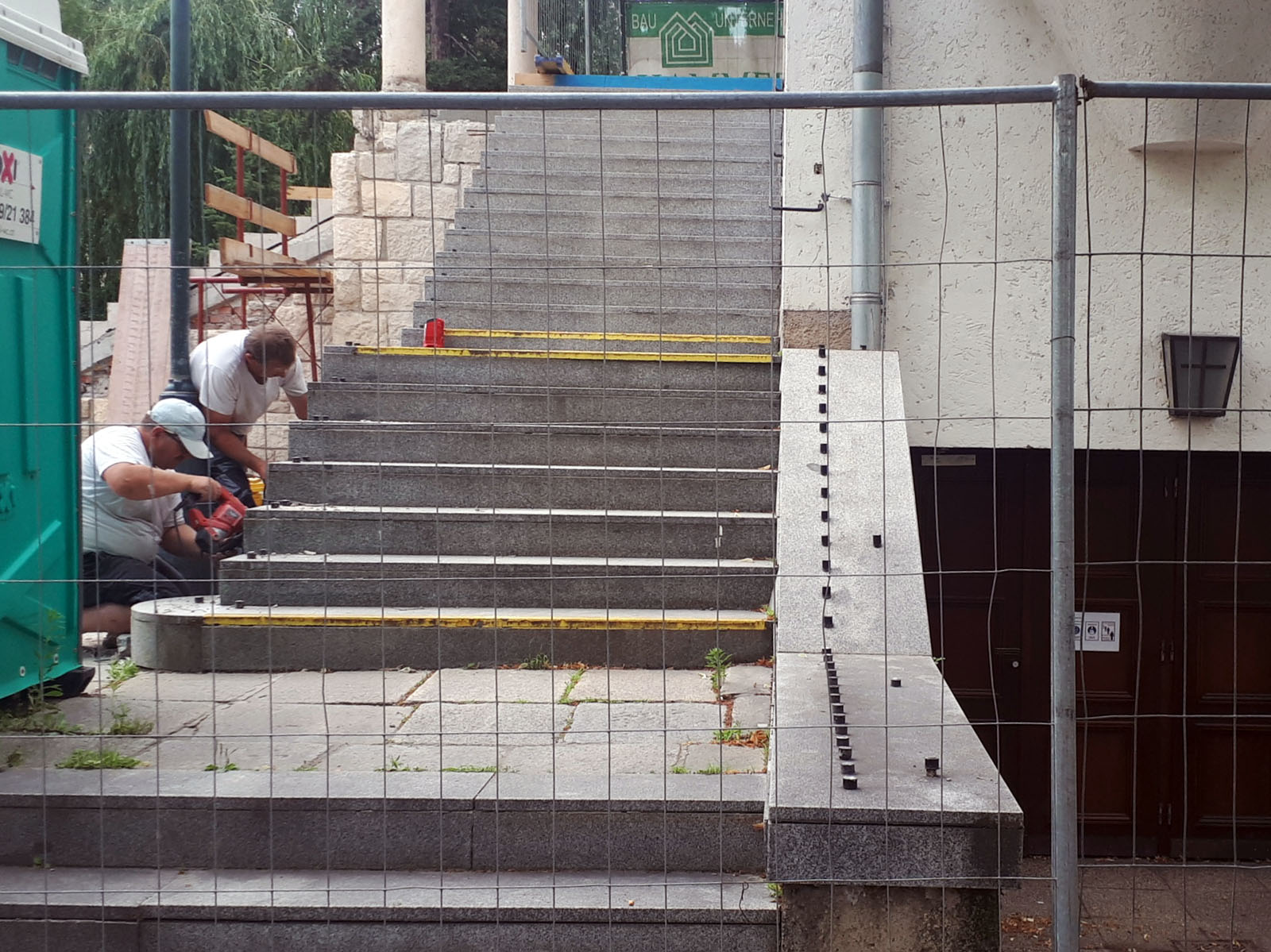

Fotos von der Stiegensanierung 2022
